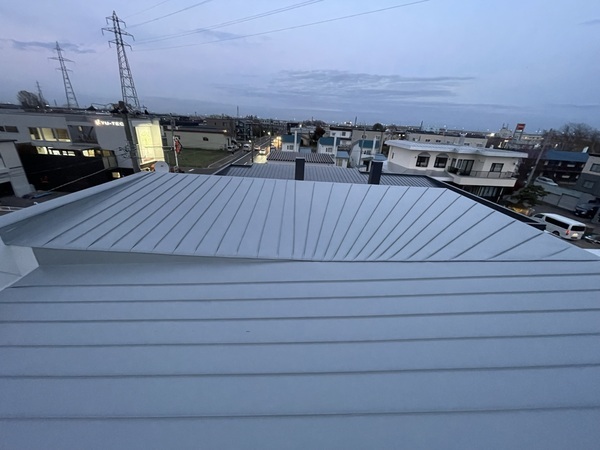

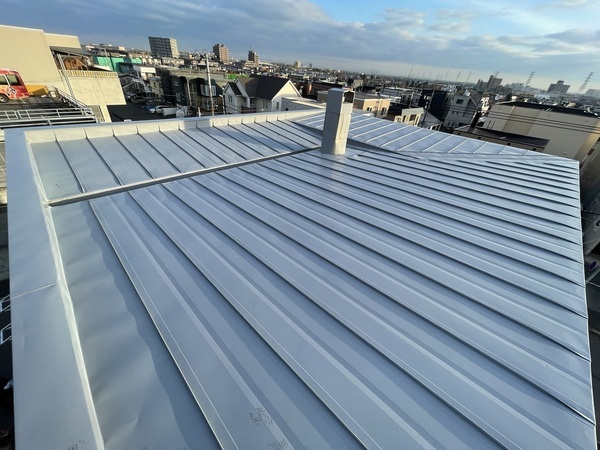

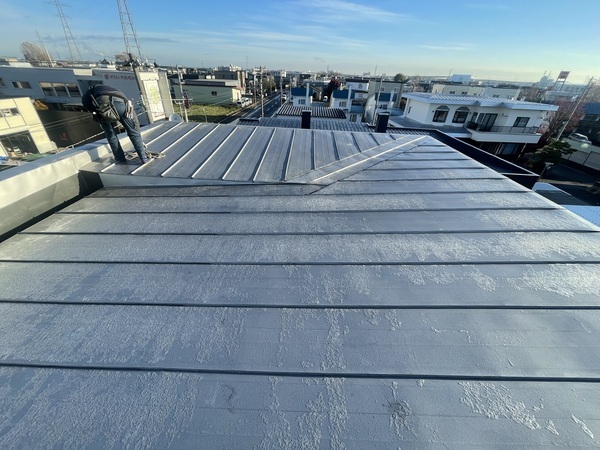

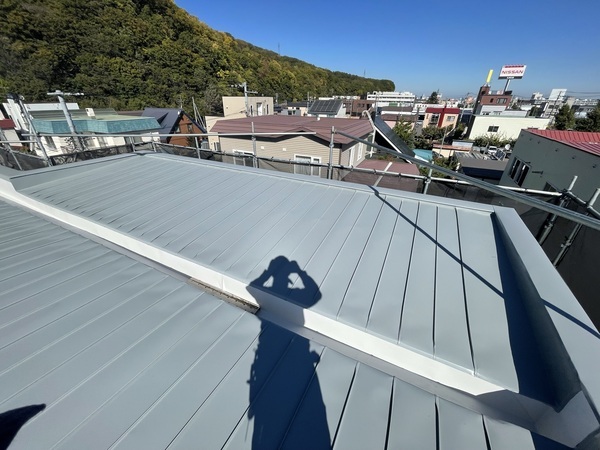

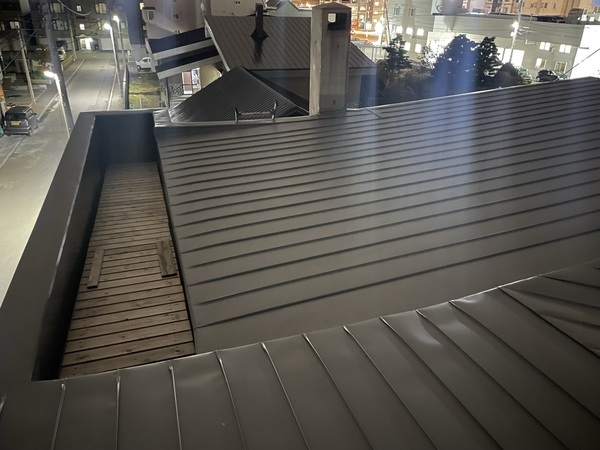

たいせつ(旧木の城たいせつ)屋根葺き替え工事
T.S N様の現場です。天候も続き、今迄の工事の遅れを取り返したい所ですが、そうも行かず(^_^;)
地道に一棟ずつ確実に仕上げていくしかありません。

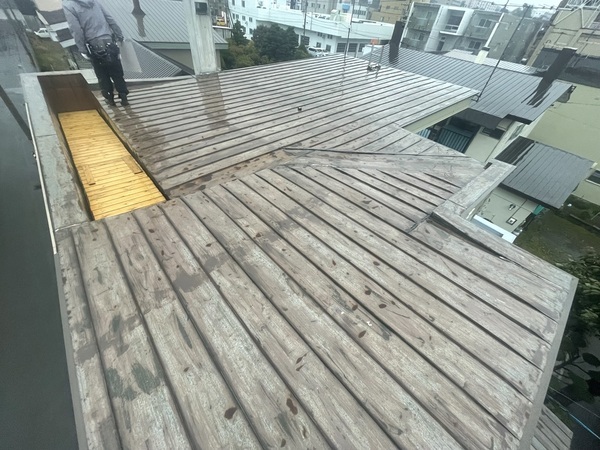

今回のたいせつはデカイです。4時ぐらいにはと思っていたのですが、目一杯、6時まで掛りました。
たいせつ、連チャンがつづきます!

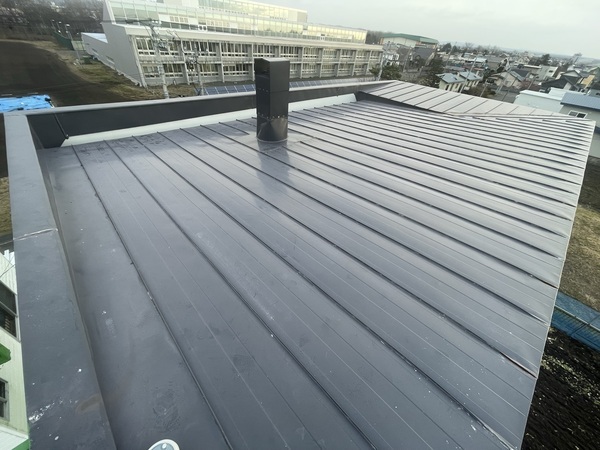

北海道の屋根を守るための技があります。屋根の葺き替え・壁板金・シート防水・雪庇止などの工事・保守点検は佐藤板金工業にお任せください。
T.S N様の現場です。天候も続き、今迄の工事の遅れを取り返したい所ですが、そうも行かず(^_^;)
地道に一棟ずつ確実に仕上げていくしかありません。
今回のたいせつはデカイです。4時ぐらいにはと思っていたのですが、目一杯、6時まで掛りました。
たいせつ、連チャンがつづきます!

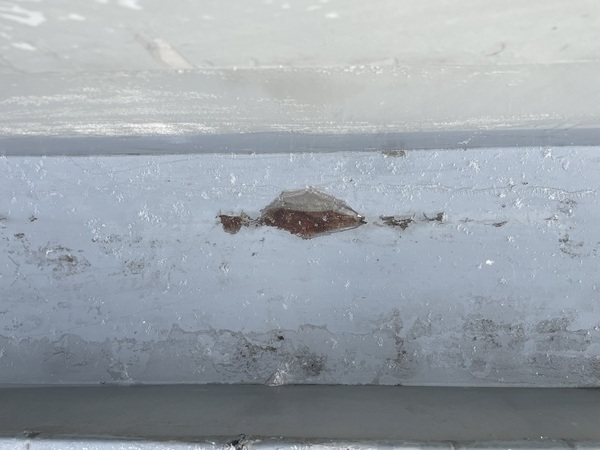

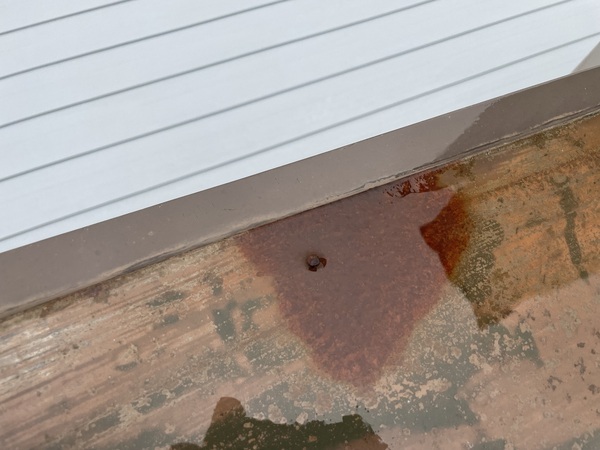

たいせつリフォームチーム I様の現場です。築34年、ダクトにコーキングをしていますが、そこにピンホールが
(板金の裏側に、水が溜まっている状態がつづいている時に、裏側からさびて小さな孔が出来ます)
あったのでしょう。ほとんどの場合、そこが一番の原因ではなく別にあります。

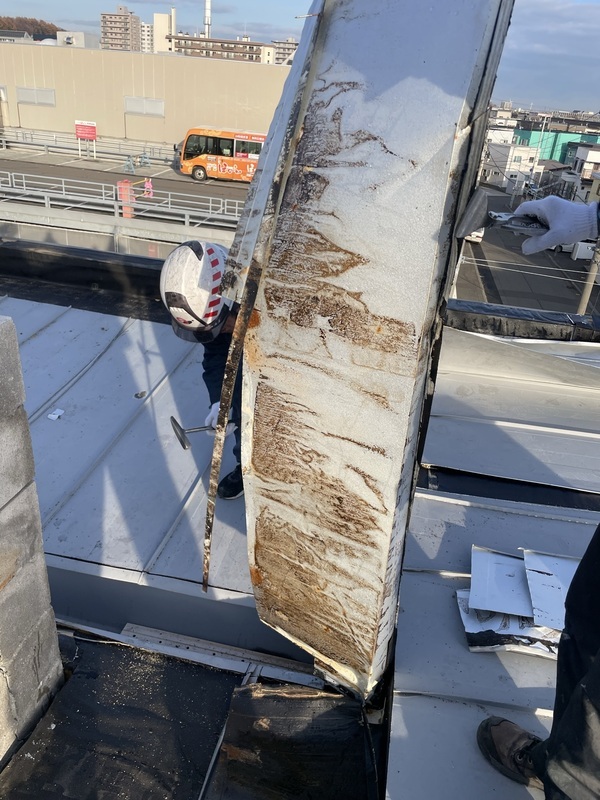

▼特に、板金を折り曲げ、つかみ込みが絡み合う箇所では、注意が必要になります。たとえば、結露水や霜が
流れて水が溜まるようになってしまうとピンホールの原因になってしまいます。

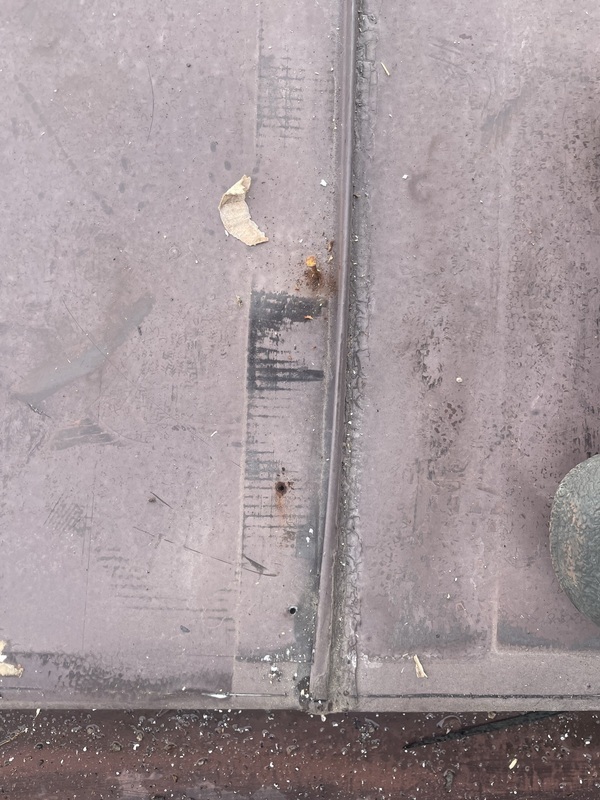

笠木のつちぼこちになっている箇所は雨水が入った跡です。
煙突部も木下地に雨ジミがありました。 葺き替えは、我々にとって重要な資料だと思っています。
さまざまな屋根の形や板金の種類、家の構造など、何が原因で雨漏りするのか、そこを無視してしまうと、
同じ事の繰り替えし、それ以上に悪化する事もあるでしょう。葺き替えた時の状態を見て、それ以上に
耐久性が上がるように努力しなければいけないと考えています。
蝦夷梅雨でしょうか、1週間以上葺き替えの現場がずれ込んでいます。
工事依頼が8月中旬まで埋まっているので、気持ちばかりが焦りますが、こればかりは仕方がありません。
また、このような時は雨漏りの連絡も多く、さらに工事依頼が増えていきます。ご迷惑をおかけしますが
応急処置をして、待って頂いております。
工場は成型材の山で、これ以上作ると足の踏み場が無くなるので一時ストップです。
現場の入れ替えもあり、出しては引っこめ、引っこめては出して、なかなか思うようにはいきません。
そんな時もあります。雨で現場に出れない時でもやる事は満載で、屋根で使うそれぞれの箇所の
部材を一気に加工します。
そして、ようやく晴れまして工事再開。雨の日に新築の工事などもありましたが、雨具を着るのは
体も気持ちも重くテンションが下がりますが、雨具から解放されて気分も体も絶好調!

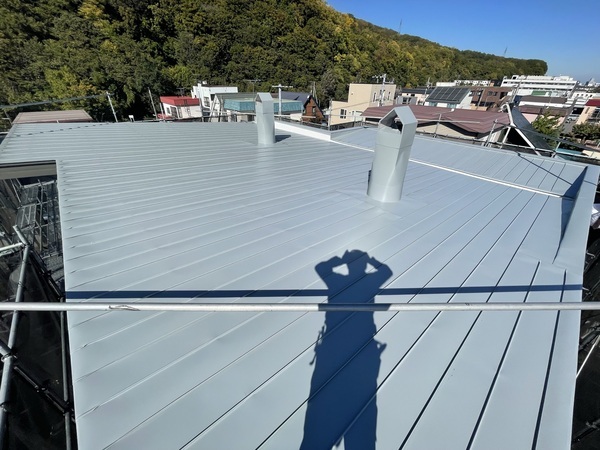

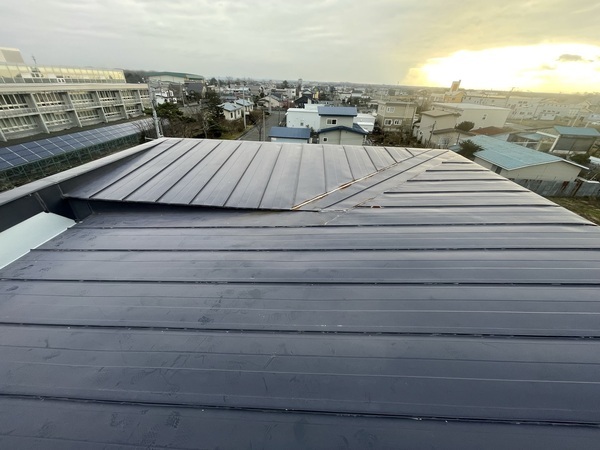

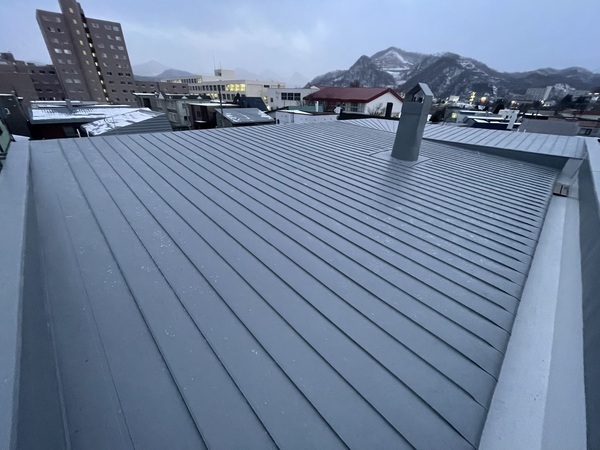

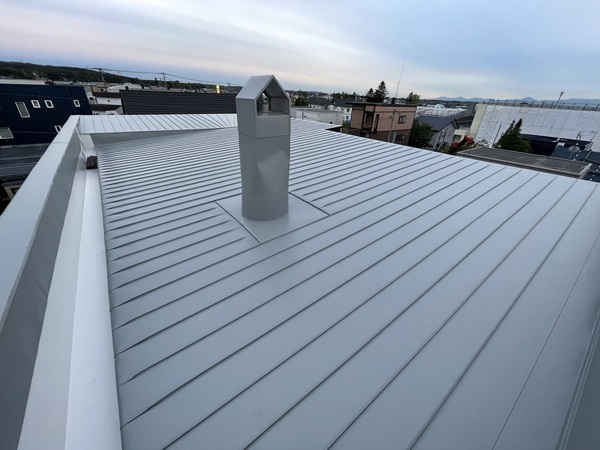

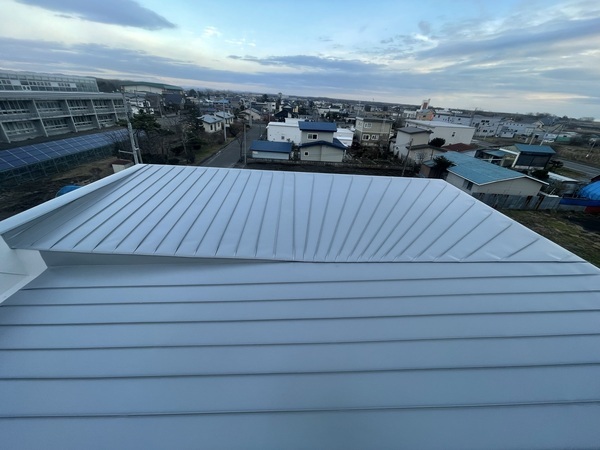

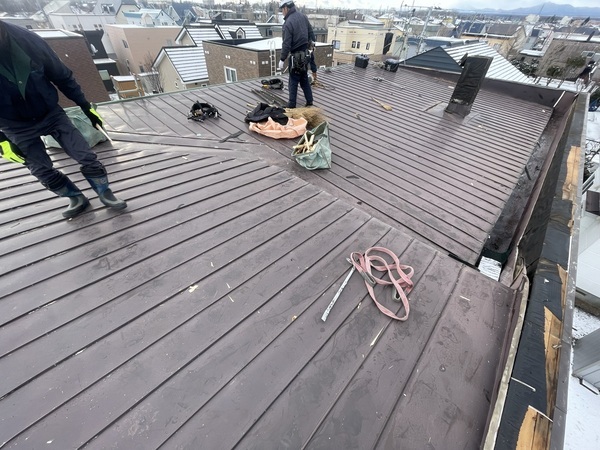

今回は、たいせつリフォームチーム O様の現場です。この屋根のパターンだと仕上がりは15時ですかね。
頑張ったつもりなんですが、1時間オーバーの16時仕上がりでした。1週間以上も葺き替えをしないと、
体が本調子ではないようです。2,3棟こなすと調子も戻って来るでしょう。
少し天気が続くと良いのですが・・・・・・

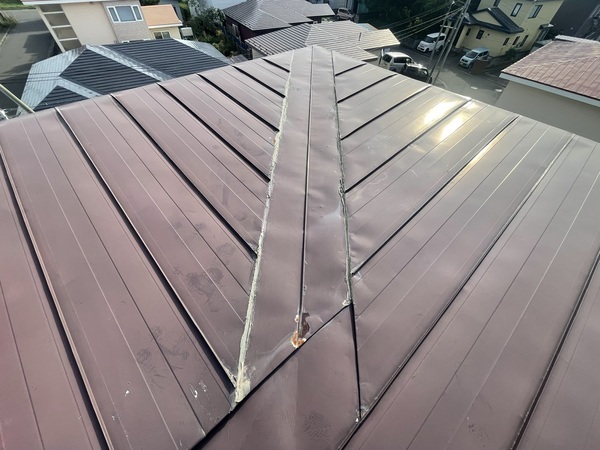

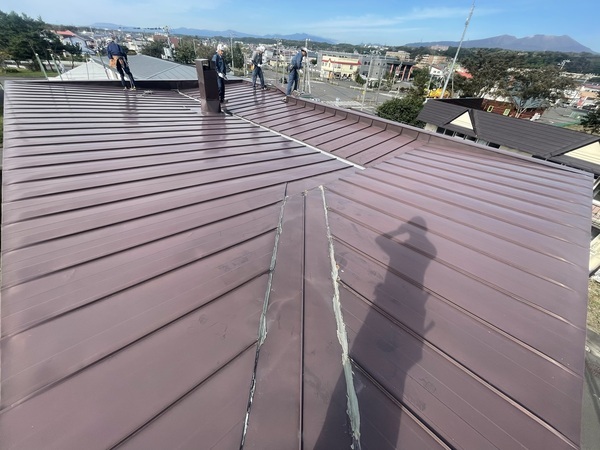

木板に板金を包みこむ工事です。初期のたいせつは破風、縦破風、出隅、開口、すべてラワン材でした。
当時はラワン材の破風板がどこでも見られました。おそらく塗装を切らさなければ板金よりも長持ちすると
思いますが、メンテナンスが大変です。塗装が切れると板が反ったり割れたりします。

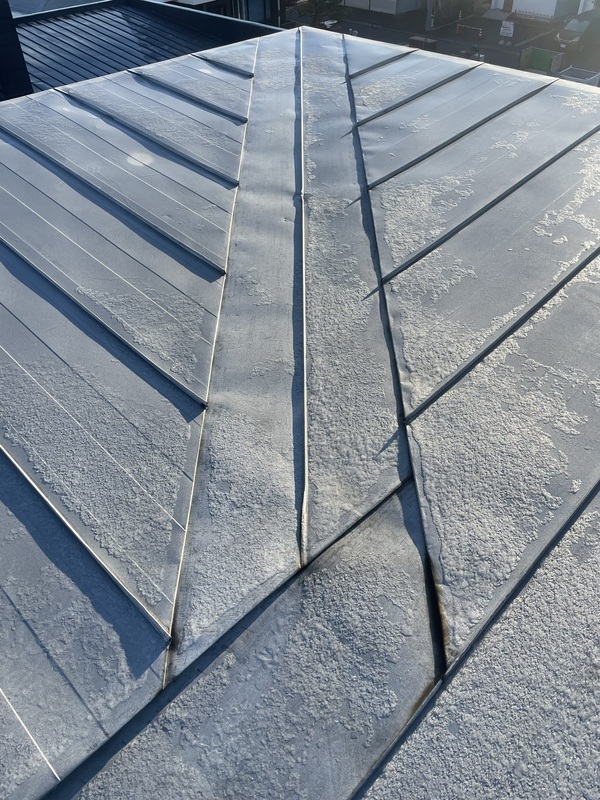

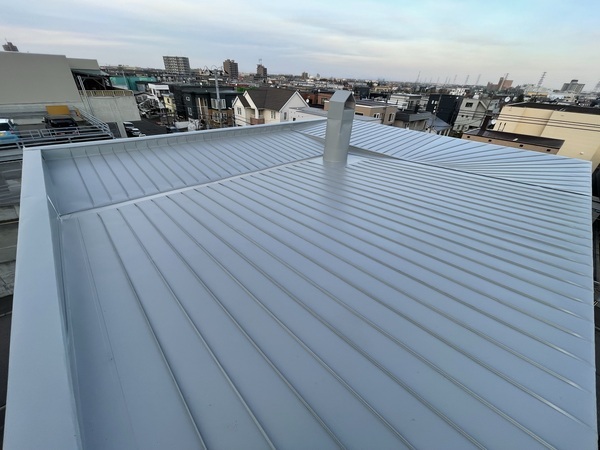

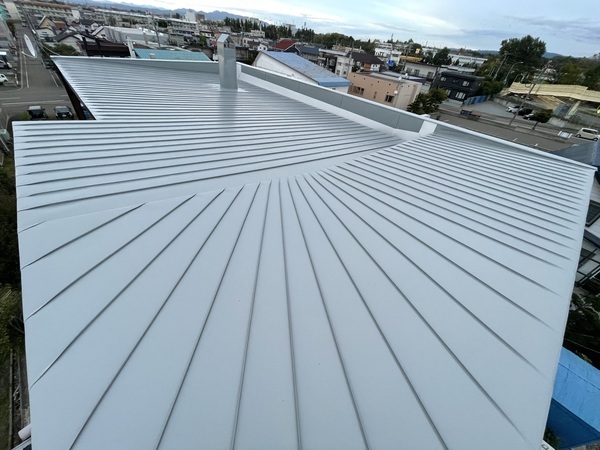

きれいに納まりました。木破風よりもメンテナンスが楽になります。

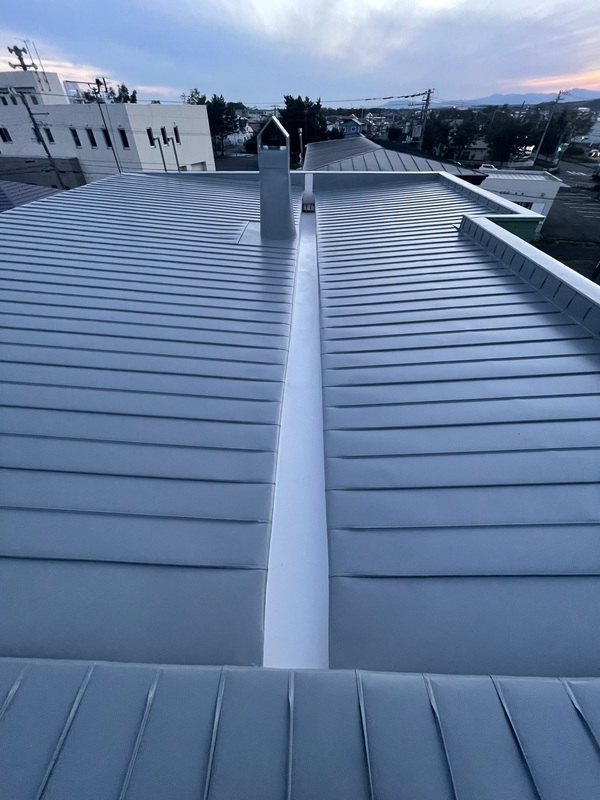

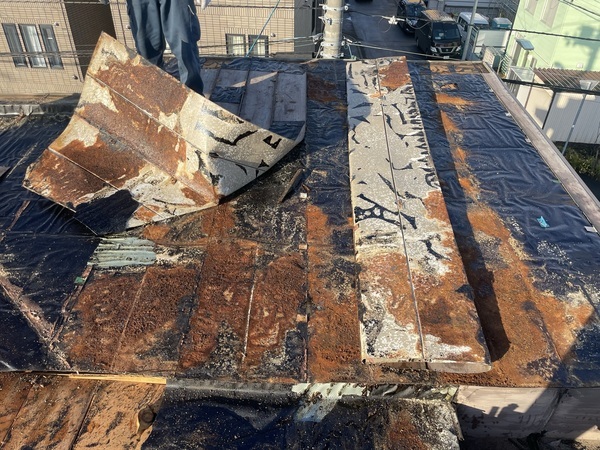

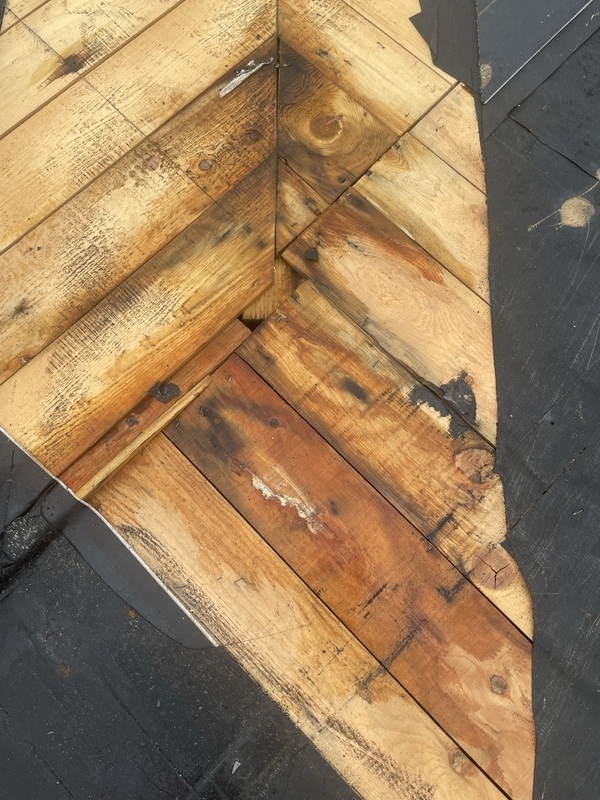

たいせつリフォームチーム J様の現場です。築25年、お客様からの、ご依頼で屋根の点検をしたところ、
「煙突部のつかみ込みがさびている」との事でので葺き替えを提案して頂きました。

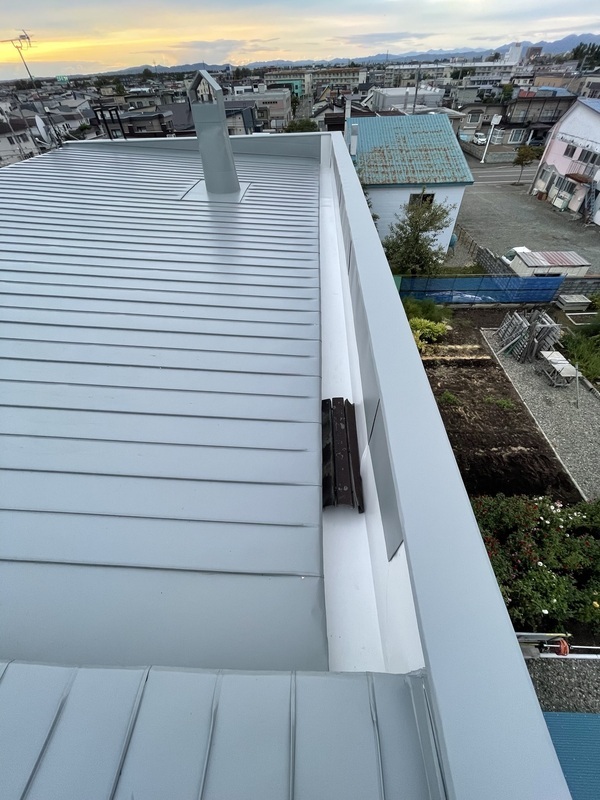

▼J様と、「この感じだと孔はあいてますね」と話しながら、お客様にも見て頂き煙突部を撤去
したところ、やはりさびてハゼが無いです。
▼幸い、雨漏れの雨水は少量でしたので、野地板にも雨ジミも付いていません。きれいです。

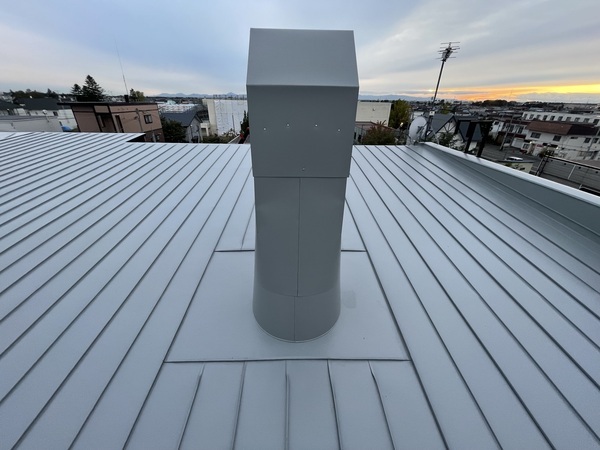

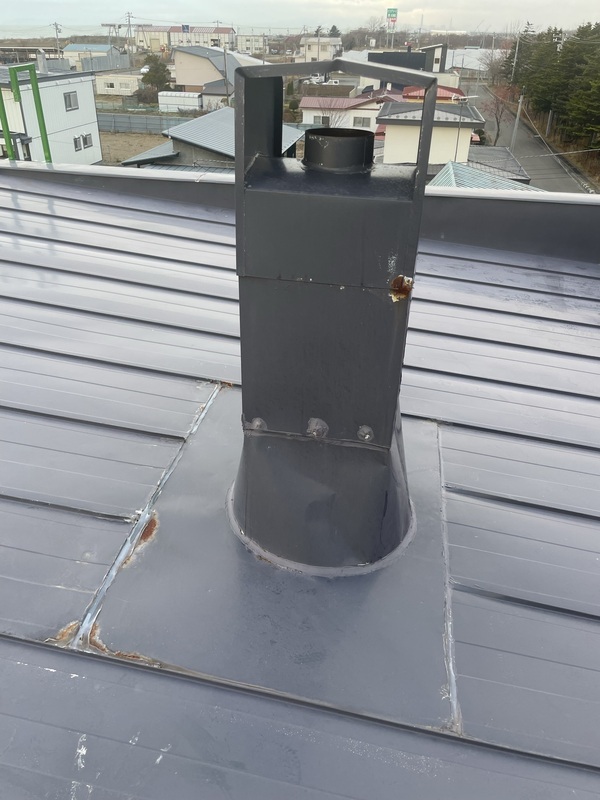

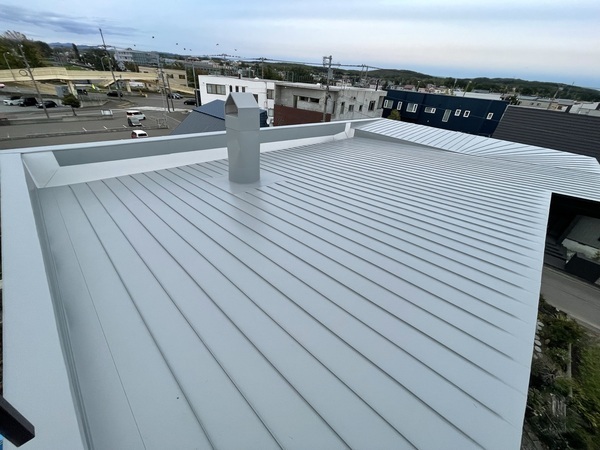

▼煙突も、谷の納まりもキッチリ施工させて頂きました。これで、30年以上大丈夫です!
たいせつリフォームチームは、毎回、工事が始まる時から終わるまで、いっしょに現場にいます。写真を撮ったり、
仕事を手伝って頂いたり、我々の仕事のすべてを熟知しており、お客様とお話をされている所を見ても
信用、信頼されている事が十二分に伝わってきます。
我々も安心して仕事に集中させて頂いています。いつも、ありがとうございます。

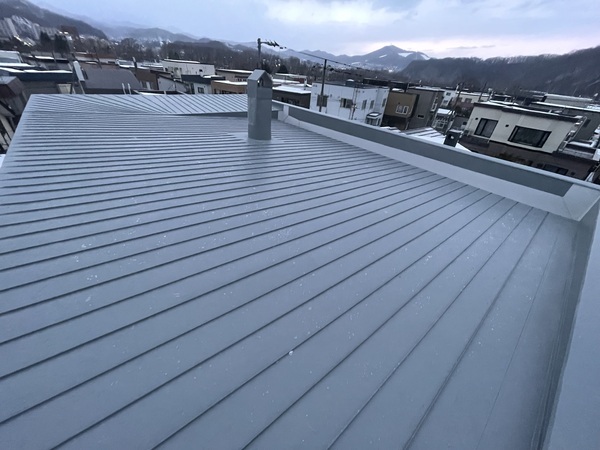

たいせつリフォームチーム J様の現場です。先月、小樽でお客様の葺き替え工事をしましたが、別に所有する貸家です。
築32年、葺き替え時期と言う事でお客様から葺き替えのご依頼です。
雨漏れする前に葺き替える。間違いないです。
▼J様から、お昼前ですか?と聞かれ、屋根のタイプから午前中で仕上げるつもりでしたが、40分オーバーでした。

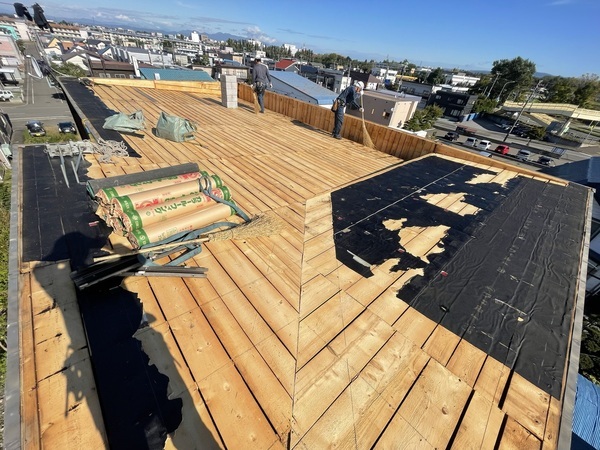

野地板の締め直しをしまして順調に進んでいきます。
▼屋根の塗装、2箇所のコーキング以外はメンテナンスフリーです。

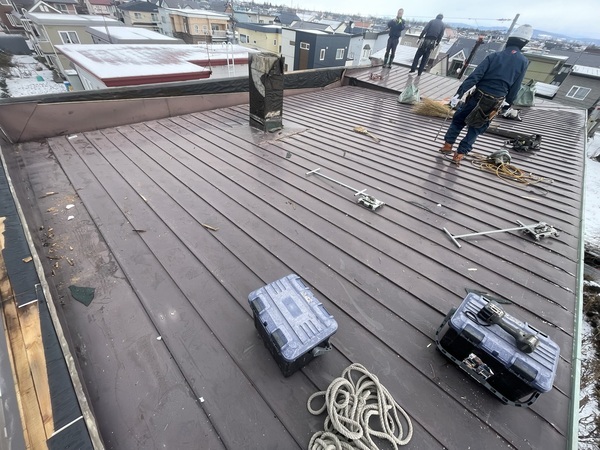

たいせつリフォームチーム I様 2棟連続の葺き替えです。市内発寒、築36年メンテナンスはしていませんが、よく保ち続けました。

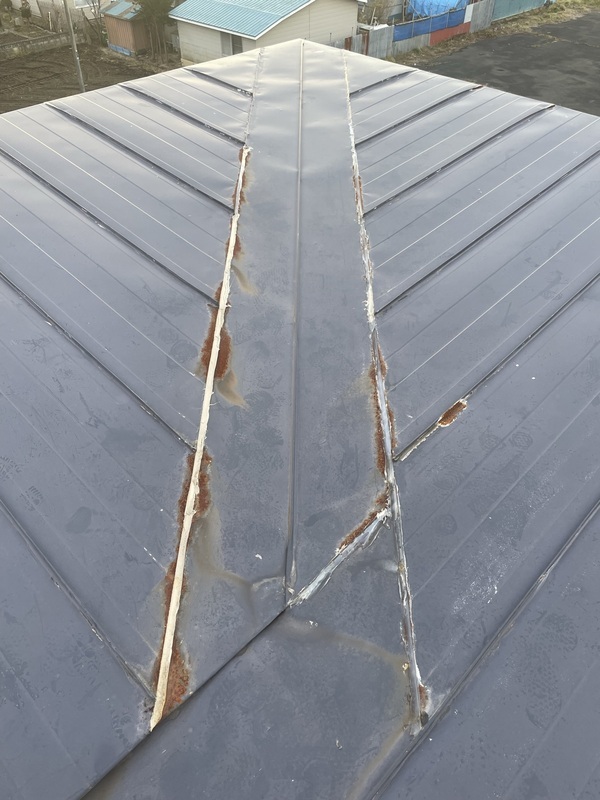

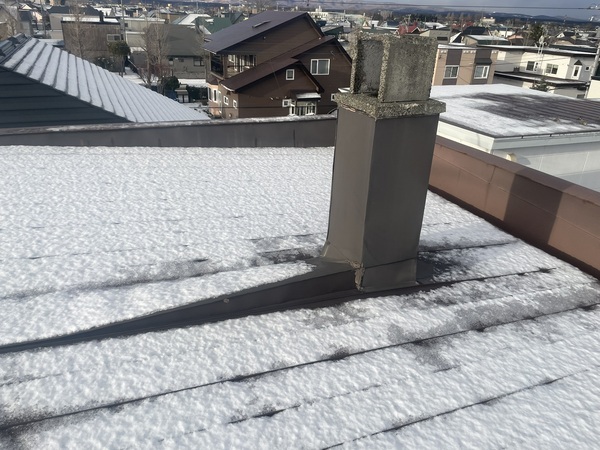

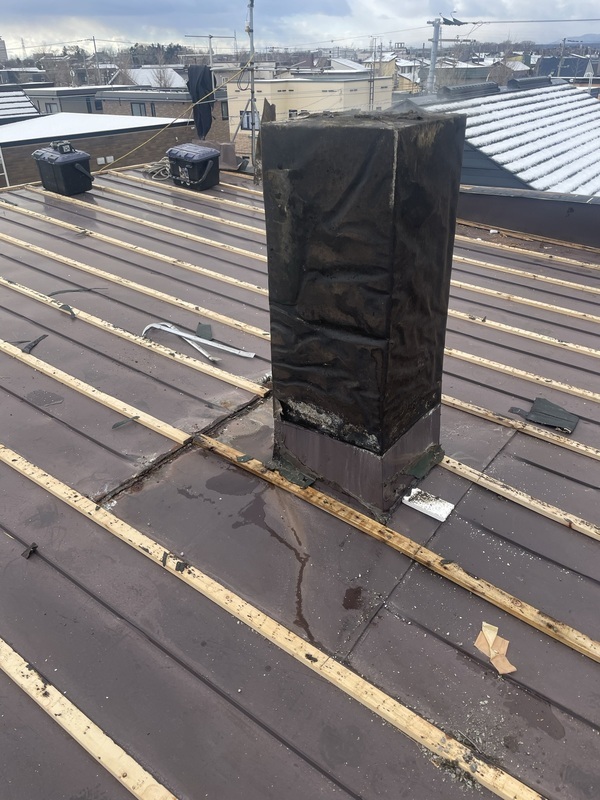

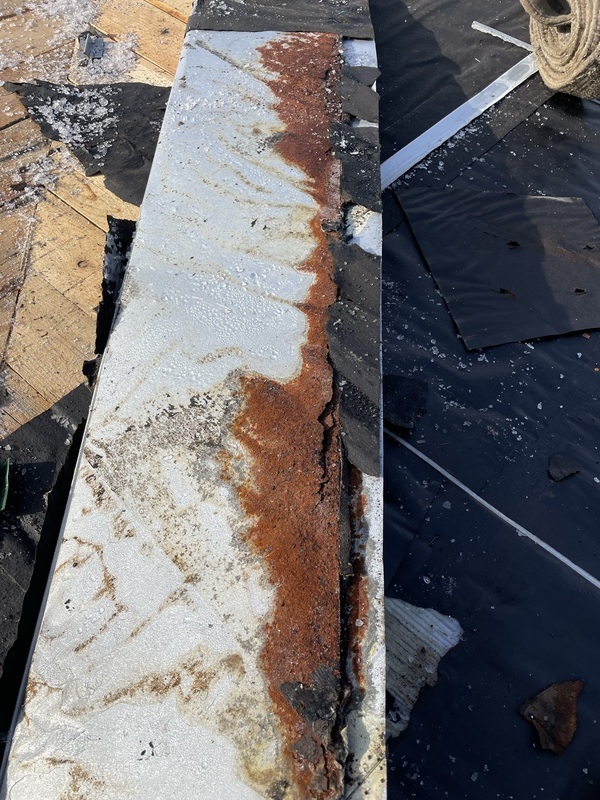

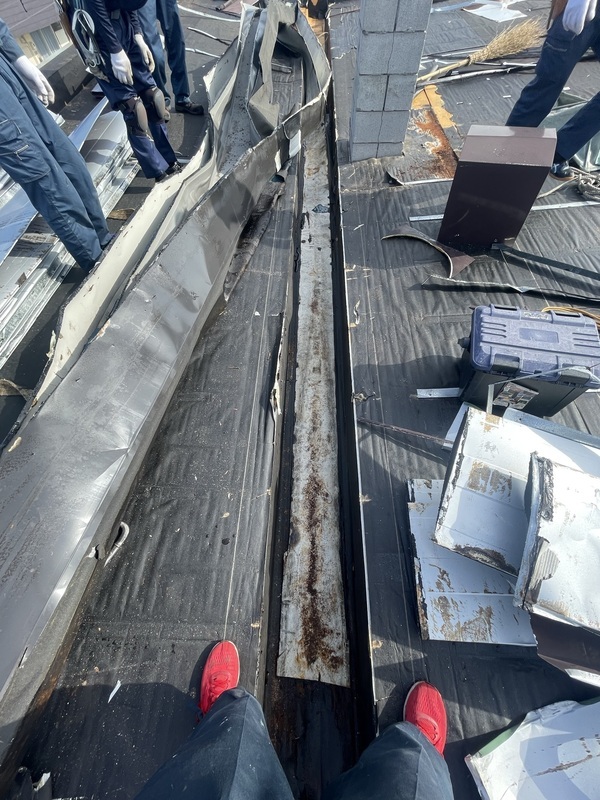

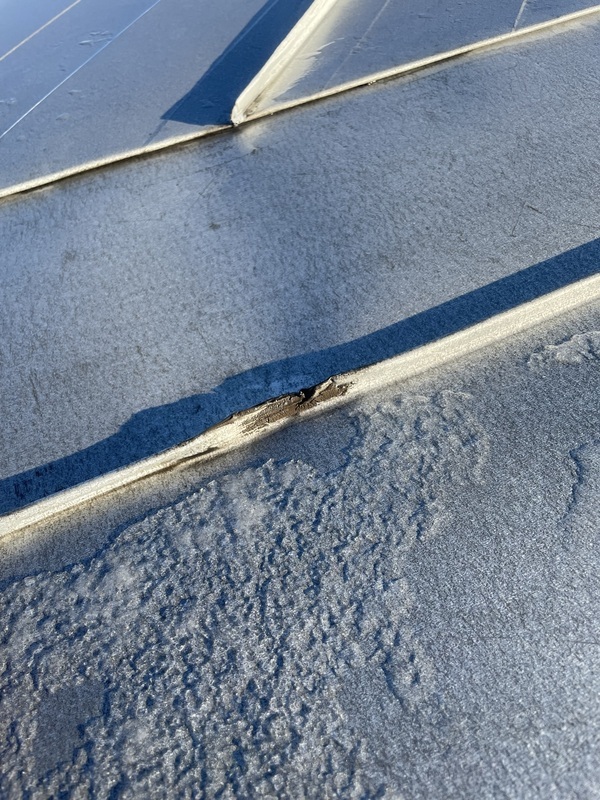

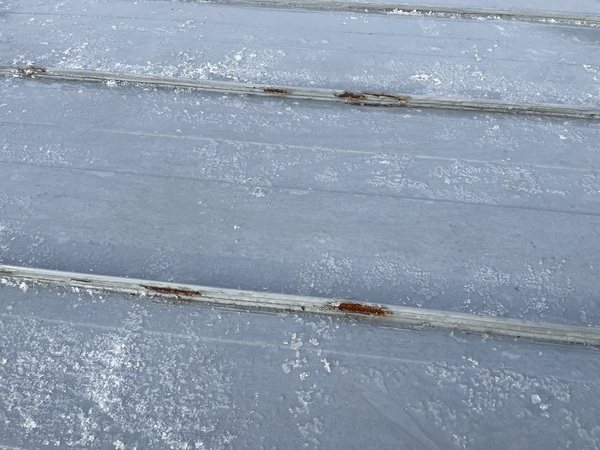

▼集合煙突のつかみ込み箇所にコーキングを打っていますが、れっかしていますので、水が抜けていたんですね。

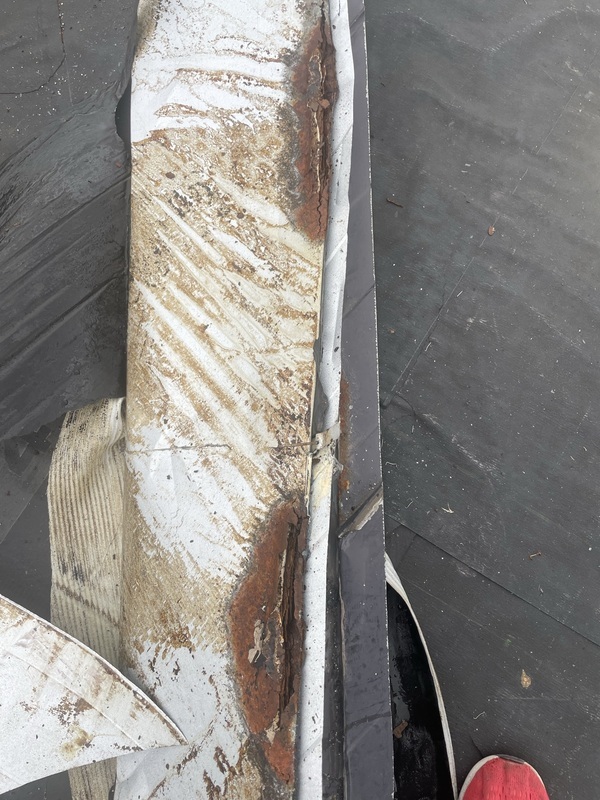

陣笠もコーキングで塞いでいますので結露水が溜まってしまいます。さびがでています。

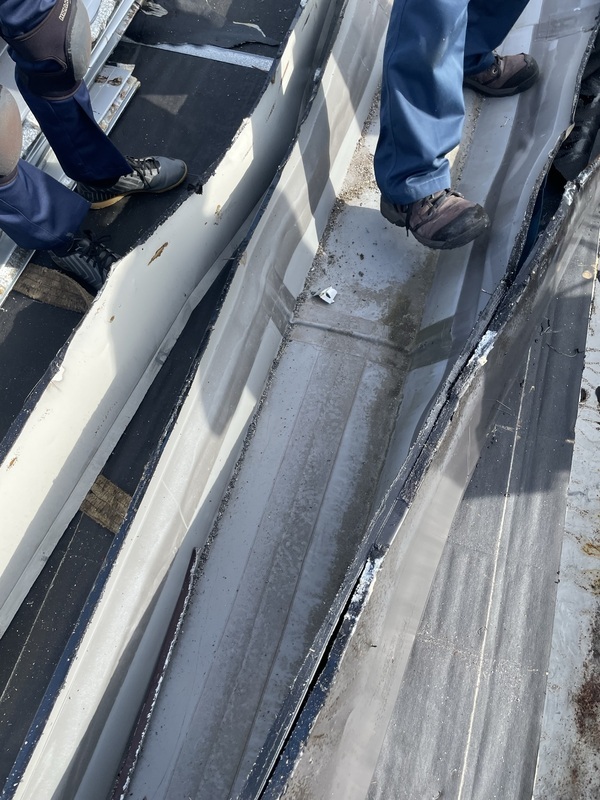

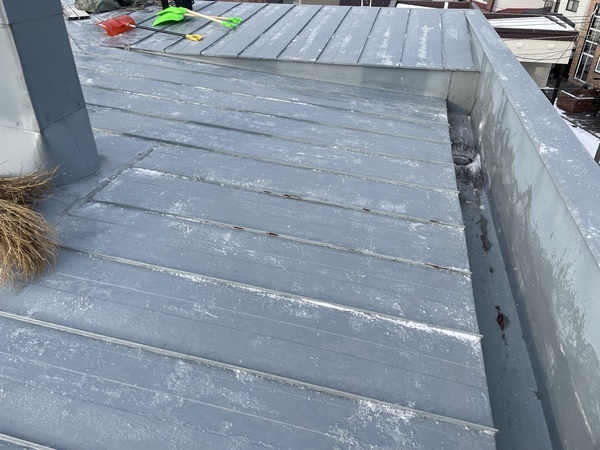

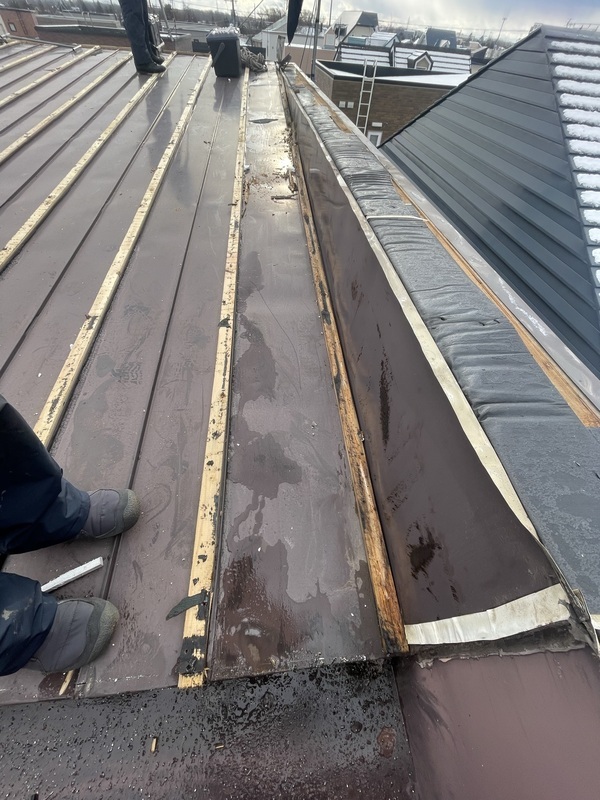

▼笠木には水ジミがありますが、これは淀のつかみ込みから入ります。雨が長く続いたり、風の強いときなど、少量ではありますが・・・・・。
▼笠木の隅の箇所です。ほこりが着いていますので、雨水がだいぶ入っています。対策が必要な箇所です。

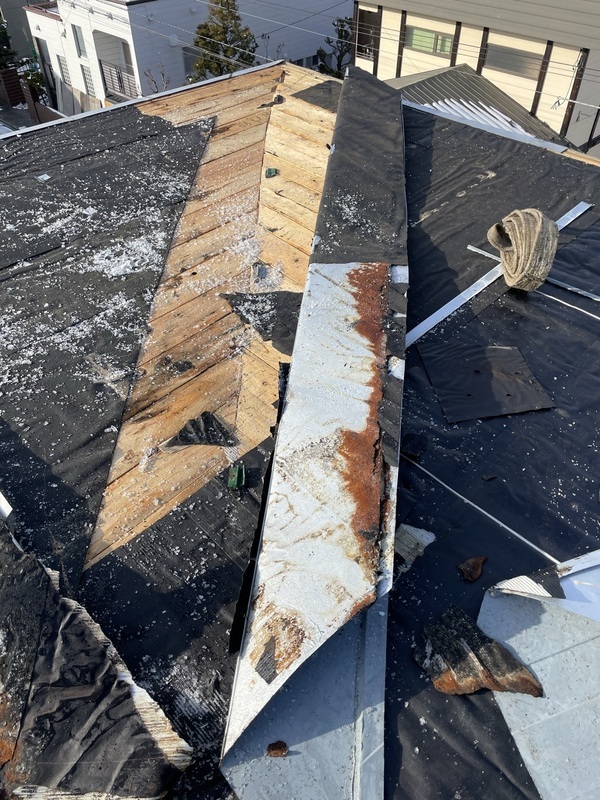

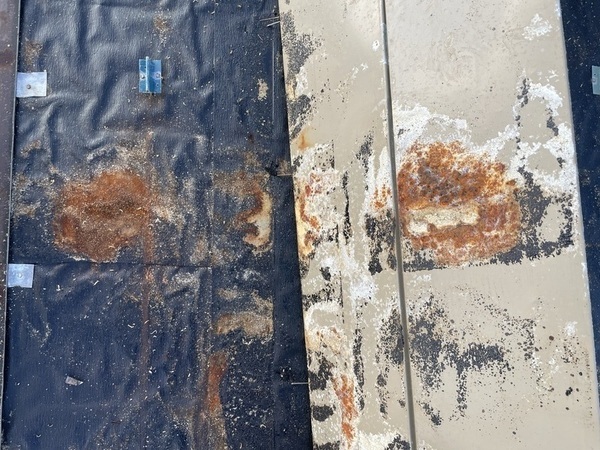

▼樋を撤去したときに下地材にさびが着いています。板金はピンホールになりかけています。上の画像の笠木から入って溜まっていたようです。
▼谷部も孔はあいていませんが、きわどいところでした。
▼集合煙突はつかみ込みから雨水が入っていましたが、室内に漏れは無いようです。

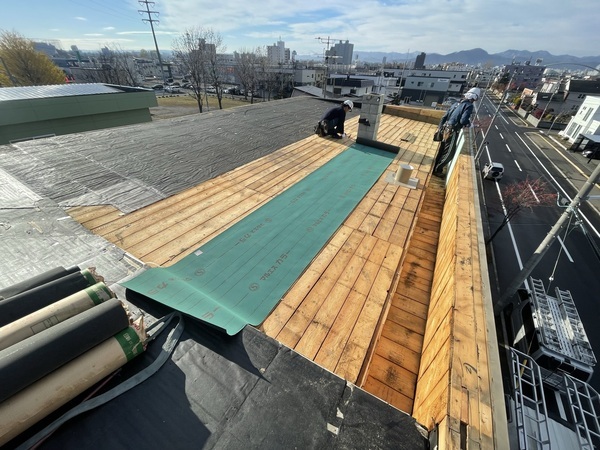

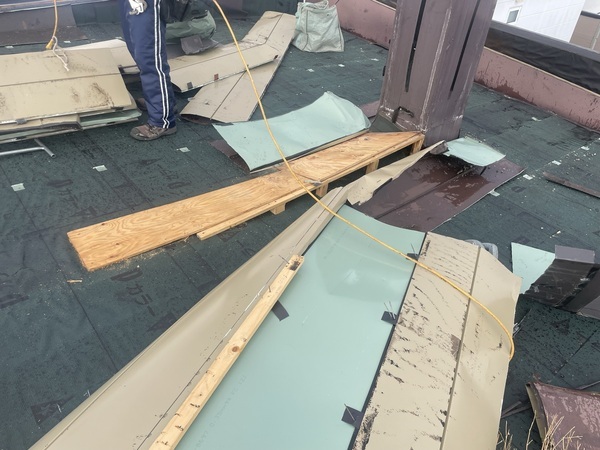

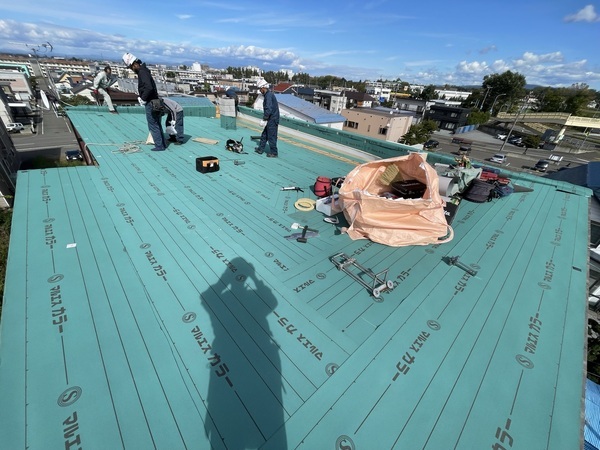

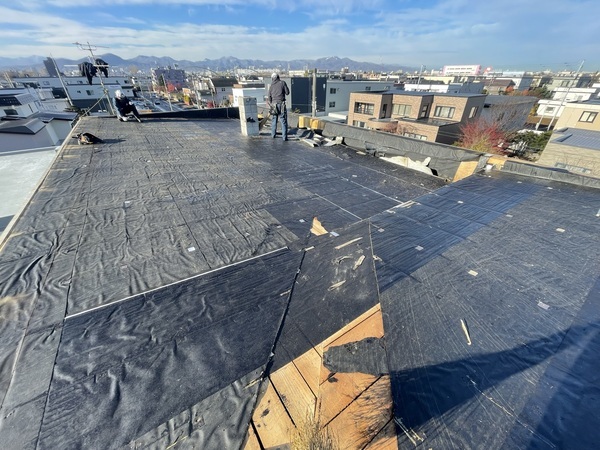

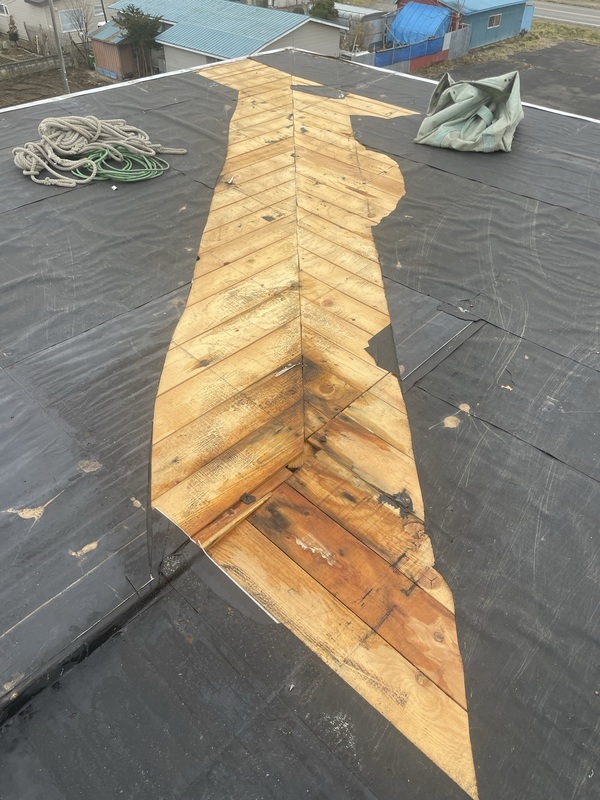

▼既存板金撤去、野地板確認後にダクトに断熱材、アスファルトルーフィングを施工していきます。
▼ダクト部は雨水が集中する箇所なので念入りに作業していきます。

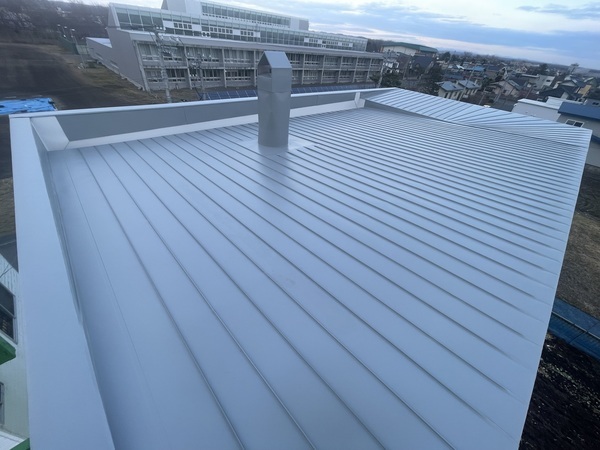

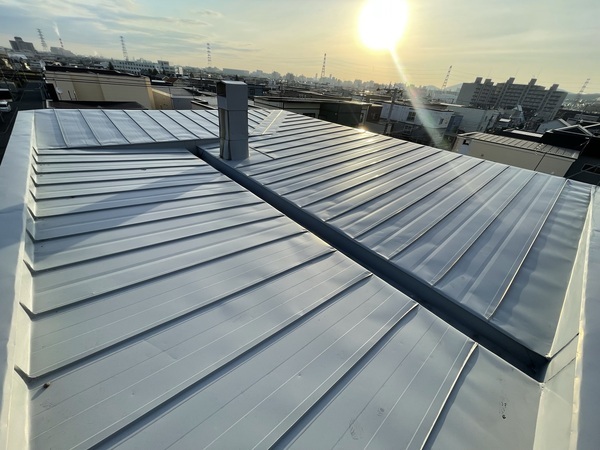

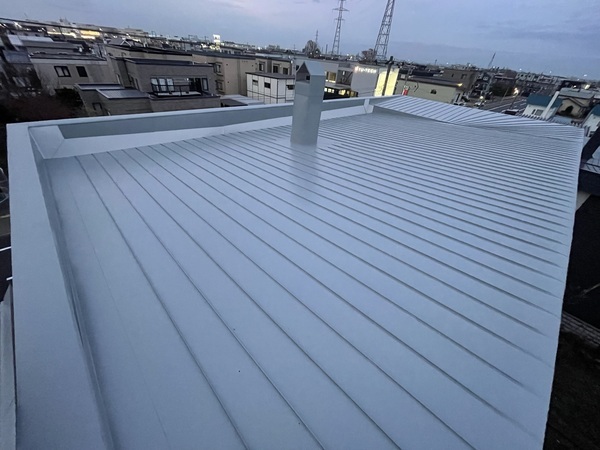

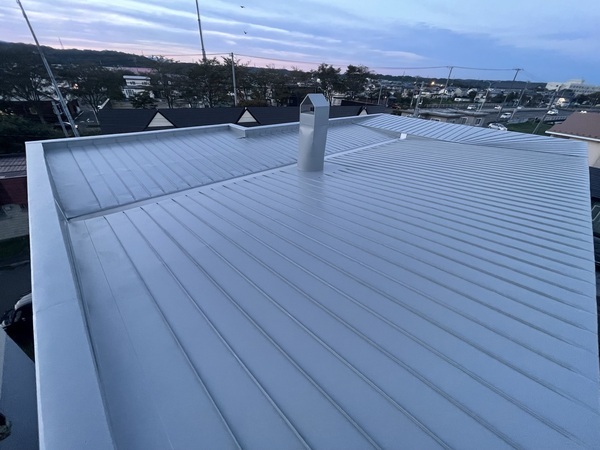

完璧です!

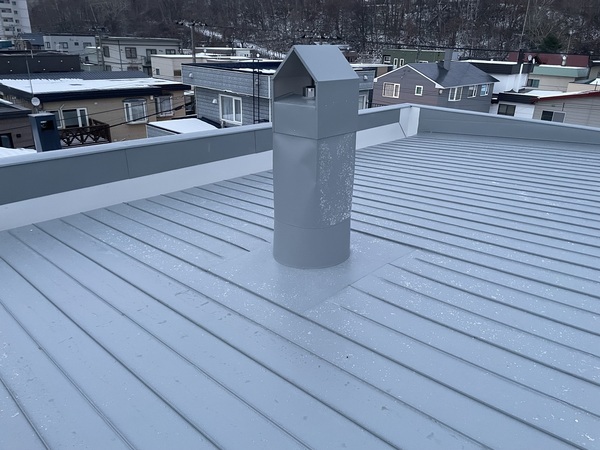

たいせつリフォームチーム I様からの依頼です。築40年、長持ちしています。

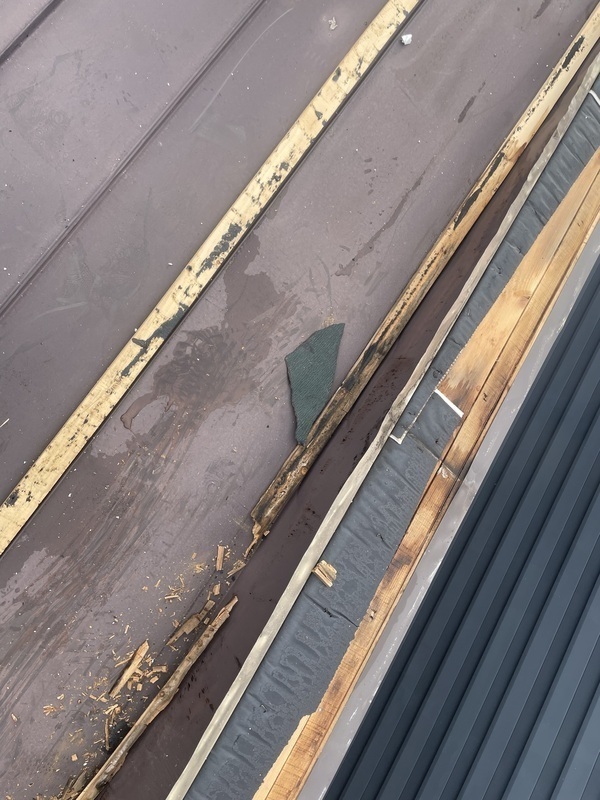

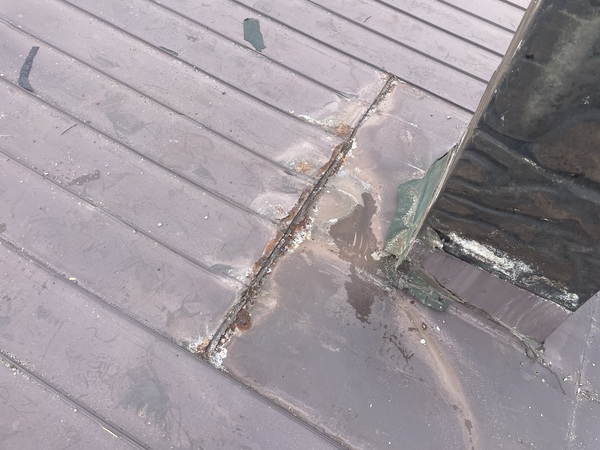

▼集合煙突のつかみ込みからでは無く、モルタルを乗せる水切りから雨水が入っていました。
▼野地板にシミが残っていますが、内部には入っていないようです。右の画像は一階の屋根ですが、ほこりのようになっている所が、雨水が入っている箇所です。この下は玄関になっていますが、雨漏りの跡があります。

しっかり完了!
今日の現場は小樽、たいせつNS・K様です。集合煙突からの雨漏りで、K様が応急処置でコーキングを打っています。

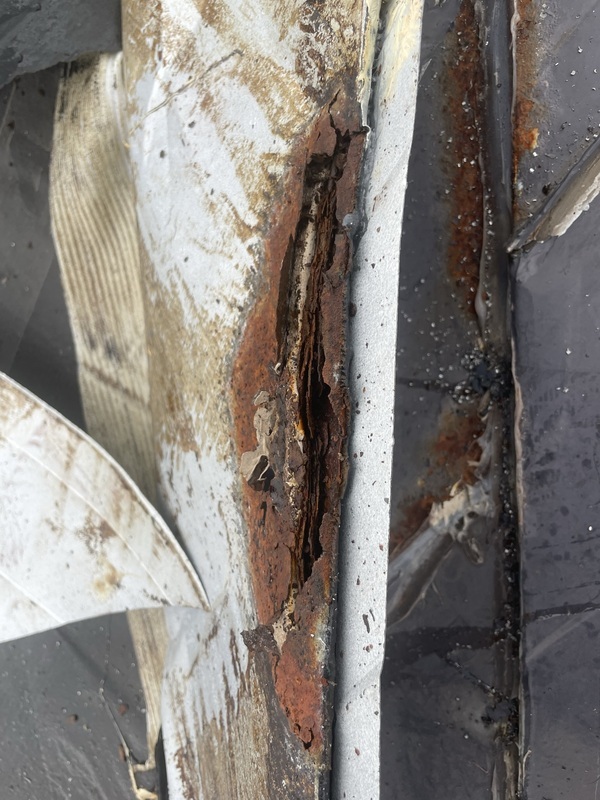

もともと、コーキングを打っていましたが亀裂が入り雨水が溜まり、さびが流れています。

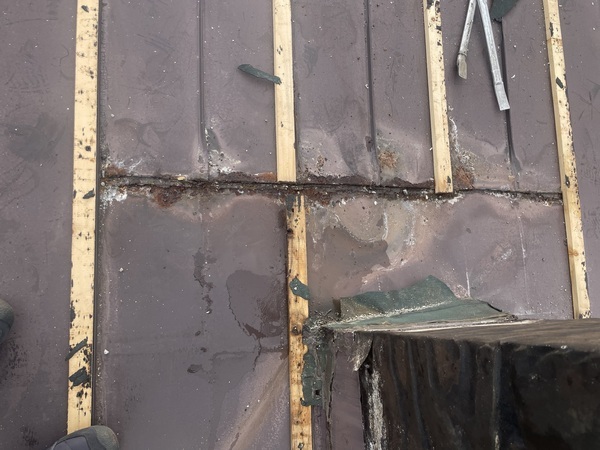

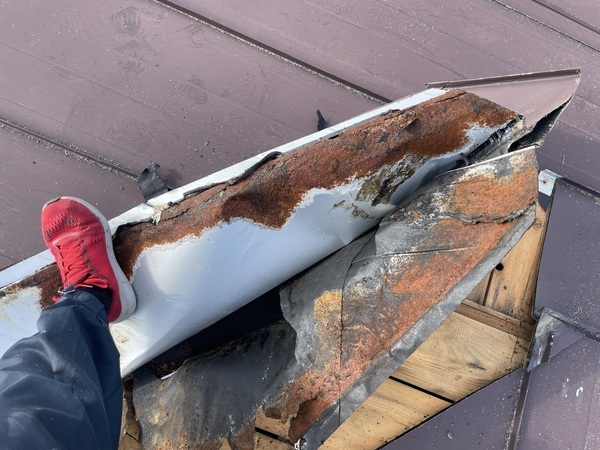

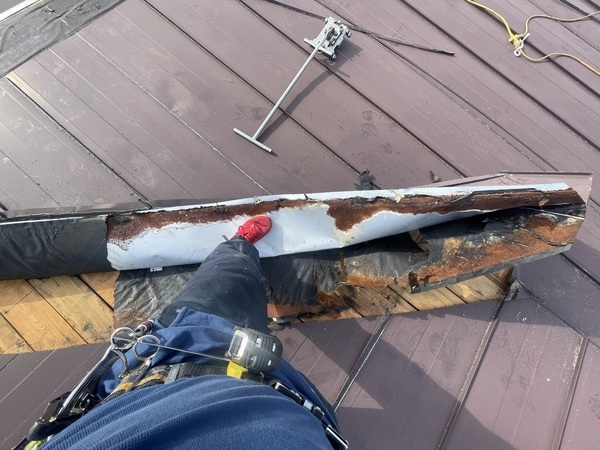

この様になるとほとんど、孔があいています。板金を裏返すとしたハゼが腐って何も無い状態です。
これも、つかみ込みにコーキングを打ってしまったために、この様な状態になってしまいました。
下地材(アスファルトルーフィング)をはがすと野地板が水に濡れてシミになっています。下地材の重ねた所から、
(100mmの重ねから)入っています。通常の結露であれば入る事はないのですが、大量の雨水が入ると
重ねた所から入るという事が言えます。つかみ込みの箇所は、この様な事もふまえて下地材の重ねを、
通常よりも多めに重ねるようにしています。
今日も、しっかり納めました。

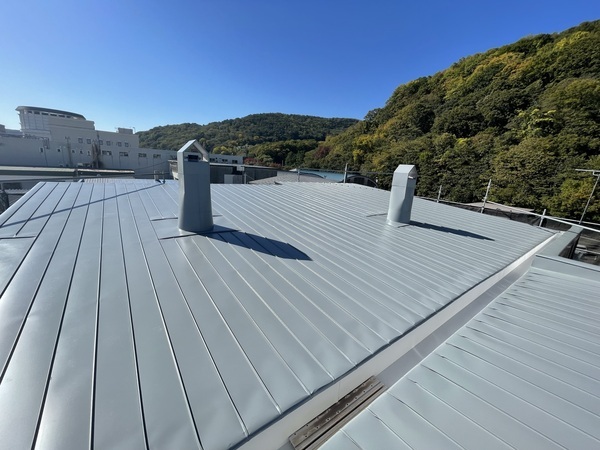

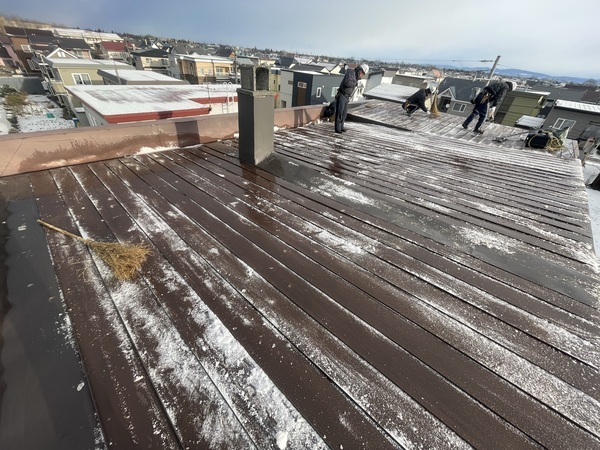

今回は、Hメンテナンス様からの依頼で岩見沢市です。築31年 葺き替え時期ではあります。
これまで雨漏りはしていないとの事でした。
びふぉー あふたーです
▼煙突部にコーキングを打っていましたので、撤去、裏側を見てみるとさびが流れています。少量ですが雨水が入っていましたが、
内部には入っていないようです。
▼谷部は、コーキングは打っていませんが、さびがあります。このさびは板金の内側から出たものですが、
よく見るとピンホールがありますので、これも少量の雨水が入っていましたが、内部に入る事はなかったようです。
▼つかみ込みにコーキングを打つと、▼この様にさびがでます。打ってはいけない箇所です。
